欢迎访问山东肥城联谊工程塑料有限公司官方网站!
13854810077 0538-8999899
网站首页
公司简介
产品展示
新闻中心
生产设备
工程案例
联系我们
产品展示
植物纤维毯
煤矿井下双向拉伸塑料网假顶
煤矿井下双向拉伸塑料网假顶
植物纤维毯
钢塑土工格栅
双向塑料格栅
生态袋
三维植被网
土工布
HDPE单向塑料土工格栅
高强涤纶土工格栅
聚酯长丝土工布
植草用无纺布
玻璃纤维复合土工布
渗排水片材(土工席垫)
查看更多
联系我们
山东肥城联谊工程塑料有限公司
电话:0538-8337731
传真:0538-8886089
手机:13854810077
邮箱:machengqing@163.com
地址:山东省肥城市高新技术开发区
技术服务电话:0538-8999899
土工格栅在城市道路施工需要注意的问题
您的当前位置:
首 页
>>
新闻中心
土工格栅在城市道路施工需要注意的问题
发布日期:
2020/6/16 15:04:57
点击:
607

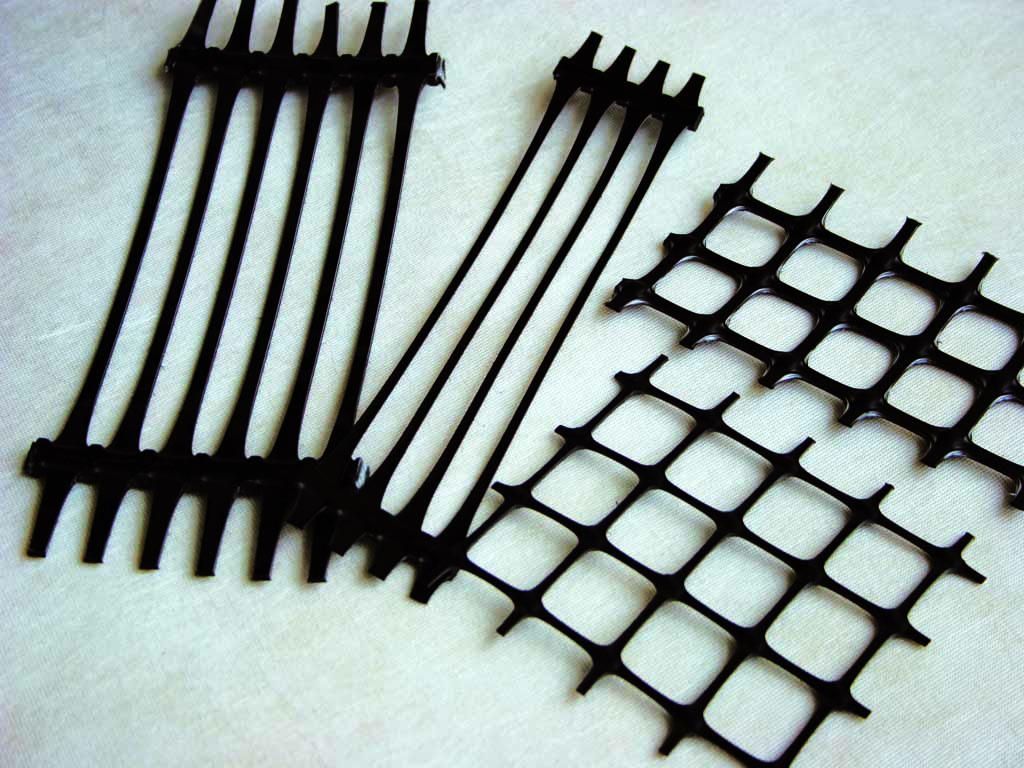

随着城市道路交通量和汽车载重量的增大,城市道路的负荷日益加重,路面开裂的现象时有发生,对道路的养护和改造显得尤为重要。道路的改造可采用裂缝填补,稀浆封层,石屑封层。沥青薄层罩面,玻璃纤维土工格栅等方法。其中较为引人注目的,当属玻璃纤维土工格栅。
玻璃纤维土工格栅运用于沥青路面中能有效增强路面的结构强度、减少各类裂缝的产生,提高沥青路面质量,从而延长沥青路面的使用寿命,降低道路的养护成本,优化道路运行的综合效益。
土工格栅在公路路面改建中的应用研究是国际领先和国内首创的应用技术,这种新材料、新工艺的研究成果,主要解决了沥青混凝土路面在改建过程中不设底基层的工程难题,有效地提高了路面的整体强度和刚度,延缓路面反射裂缝的出现,增加路面疲劳寿命,耐高温车辙,抗低温收缩开裂,从而大大降低工程投资。
全面调查研究工作应在工程建设设计前进行,并对原有路线沿线的地形、地质、水文、气候等情况进行充分了解并进行相关设计资料的认真收集,同时了解当地路基路面存在的病害问题,如翻浆、坍塌等,并及时选用与之相适应的措施进行处理。在施工前期,还要做好地基勘察工作,特别是软土地基位置,这样可以进行软基分布及土壤厚度的准确确定。在路基施工方案设计中,必须对地形地貌、路基土质条件及施工材料与车辆荷载等问题进行充分了解与分析,同时验算其稳定性,为路基处理设计方案的确定与完善提供可靠依据。
2、放样
精确放出路基边坡线,为了保证路基宽度,每侧各加宽0.5m,把晾晒好的基底土进行整平后用25T振动压路机静压两遍,再用50T震压四遍,不平整的地方人工配合整平。
3、下承层施工
用玻纤土工格栅补强沥青路面时,应先做好下承层施工。下承层的承载力、平整度、拱度与平顺性必须达到设计和规范的要求,达不到标准的,应在加铺前进行处理。同时,下承层必须密实,局部有松散、坑洞及伸展性裂缝的,应事先凿除、填补;下承层中含有碎、块石等坚硬凸出物的,必须事先去除。在沥青混合料摊铺前24h起,进行路面清理,清除尘土、松散颗粒及杂物,并严格控制车辆和行人在加铺格栅的段落通行。
4、玻纤土工格栅铺设
土工格栅的材料质量指标必须符合设计和规范要求,外观无缺损,无老化,无污染现象。 保证土工格栅的轴向和受力方向一致,土工格栅和下承层表面必须密贴。铺设好的土工格栅表面必须平整、无褶皱、无断裂、无破损。土工格栅的铺设时间应当在晴好天气的上午10点至下午3点间进行,两端张紧、固定,并留1m左右的翻折长度。在这种条件下,铺设完成的土工格栅网能充分利用其自身的热胀冷缩性能,更加平整。
土工格栅的固定宜采用自制的U型钉,嵌入下承层的深度宜控制在10 cm左右;也可以使用Φ 30× 0.3的白铁皮和2英寸钢钉进行固定。绝对禁止将钢钉直接钉在土工格栅上,也不能用铁锤直接敲打土工格栅。固定如有松动,应立即重新固定。
固定间距:延土工格栅纵向为1m,土工格栅横向为0.5m,呈梅花状排列,两端应加密呈直线型固定牢固。纵向接头搭接距离不小于20cm,横向接头搭接距离不小于15cm;纵向搭接应根据沥青摊铺方向将前一幅置于后一幅之上。搭接连结使用的材
料:纵向使用U型钉或Φ 30× 0.3的白铁皮和2英寸钢钉;横向建议使用与土工格栅同强度的尼龙绳进行连接。土工格栅铺设完成后,应严格控制车辆在上行驶,严禁车辆在上急转向、急刹车和倾倒混合料。土工格栅不能雨淋和暴晒,暴露时间不应超过48h,应立即进行下封层施工。
5、下封层施工
土工格栅施工完成并验收合格后,立即喷洒粘层沥青油;洒布量依据设计文件要求,一般用量为0.4~0.6kg/m2。沥青洒布车在土工格栅上应低速、匀速、直线行驶,喷油均匀,无漏洒、不多洒。气温低于10 ℃ 或下承层潮湿时,不能洒布粘层沥青。粘层油洒布后,应立即均匀撒布石屑或瓜子片(下封层厚度宜在1cm)。石屑宜先人工撒出一辆车宽,然后人随车行全幅撒布,石屑不能撒布太厚或漏洒;绝对禁止装载石屑车直接行驶在喷油后的土工格栅上。石屑撒布完成后,应立即使用轻型胶轮压路机进行适度碾压。
6、填料摊铺与压实
玻璃纤维土工格栅应确保其铺筑面的平整性,确保铺筑层质量符合施工要求后,为避免纵向倾斜情况的出现,可以遵循幅宽将白线或挂线在铺筑层划出,就可以进行铺筑施工,随后选用铁钉在格栅端部进行固定。一卷铺完后,从起始点选用6T-10T压路机进行碾压施工。
在中面层与找平层进行铺筑,一般选用钢辊压路机进行施工,选用胶辊压路机在的混凝土路面直接铺设格栅的工程进行压实。压轮在碾压过程中必须和筋材直接相触,通常情况下严禁车辆在没有压实的加筋体上面行驶,防止筋材错位等情况的出现。将20到30厘米定为分层压实的厚度。
相信大家看完以上内容以后,应该也对土工格栅在城市道路施工需要注意的问题有所了解了,希望会对大家有所帮助吧。
上一篇:
土工格栅加筋工程的质量控制
下一篇:
土工格栅填在挖交界处路基的施工方法
联系电话
13854810077
官方微信
返回顶部
